济南经十路丨整修提升焕新颜

编辑:游山浪子 -

济南经十路丨整修提升焕新颜

null



null



null

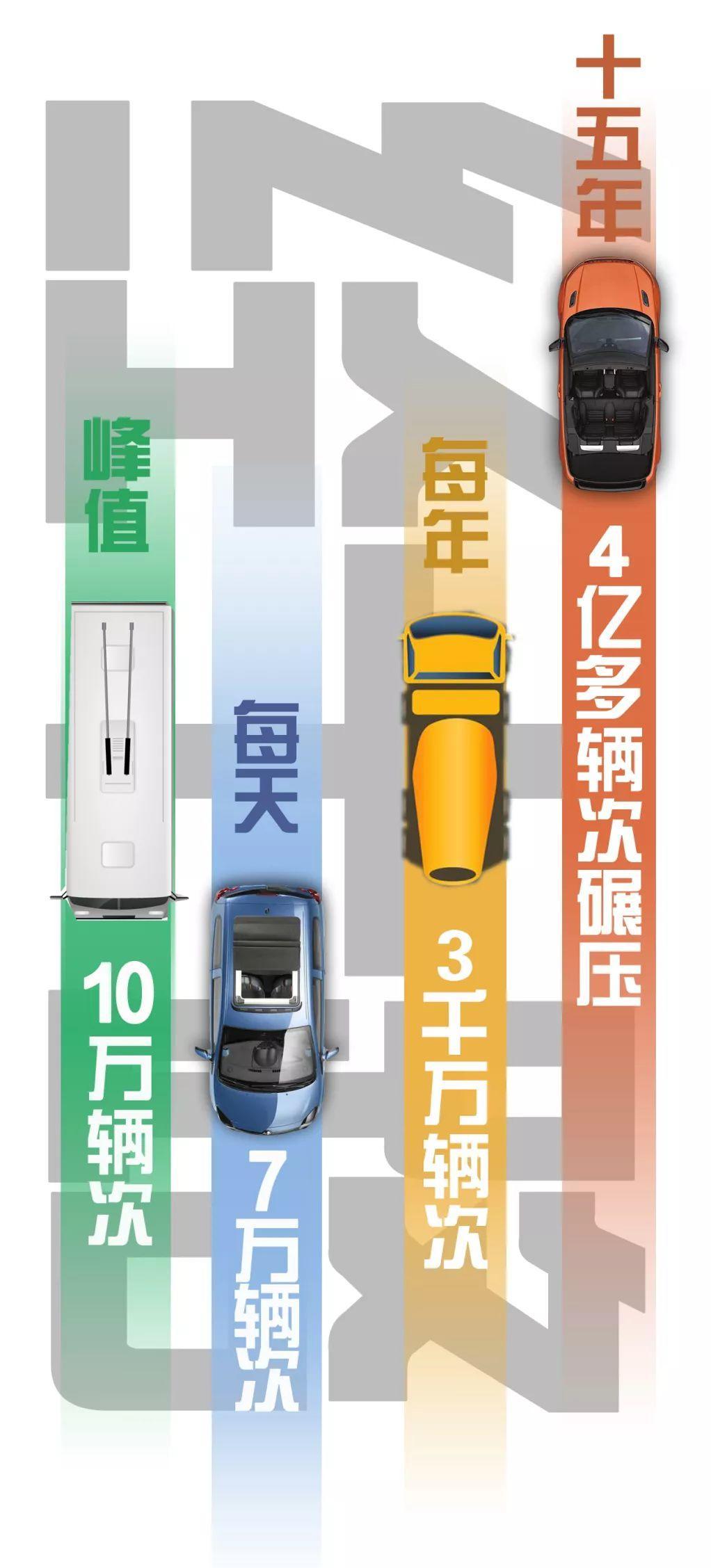

不堪重负

null

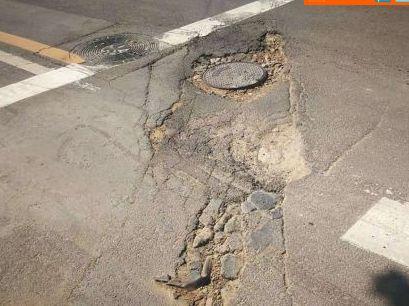

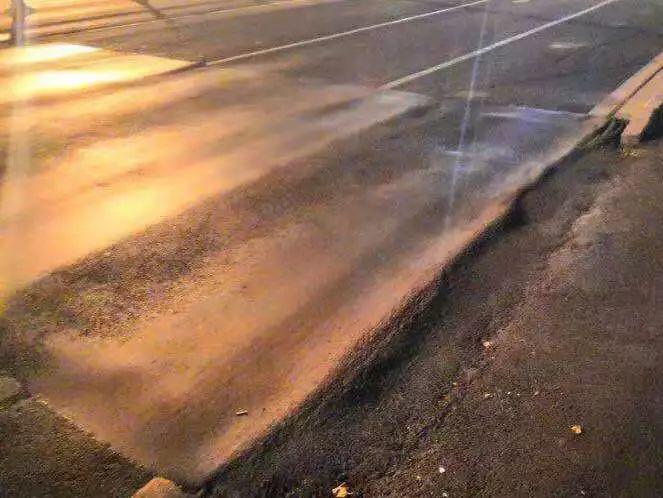

服役15年,尽管已过维修期,但随年龄增长,难免路面破损、井盖异响,给市民带来不愉悦驾乘体验。

null



null



null



道路病害逐渐显现

不等不靠 马上干

小井盖大民生,泉城交通人不等不靠、不推不让,坚持统一组织,以区为主的原则,立即开展行动。重点整治经十路快车道和辅路约30公里,西起西绕城高速,东至东绕城高速。

null

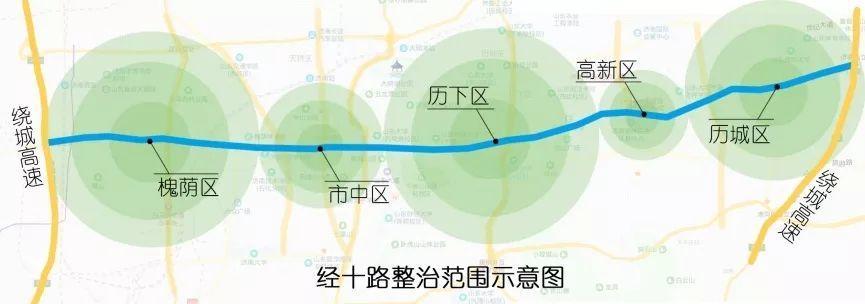

管辖范围

长度

槐荫区

西绕城高速至中光明街9200米

市中区

中光明街至玉函立交2800米

历下区

玉函立交至奥体东路10500米

高新区

奥体东路至凤凰路2100米

历城区

凤凰路至东绕城高速5400米

交通人在行动

8月16日 星期五20:00

连夜召集沿线各区政府召开经十路道路井盖设施整治提升专题紧急会议,部署整治提升行动,各区政府承担主体责任,负责组织实施

null



8月17日 星期六9:00

各区政府、施工企业等单位,按照职责划分、属地原则,迅速上路实施路面和井盖排查工作。

null



8月18日 星期日9:00

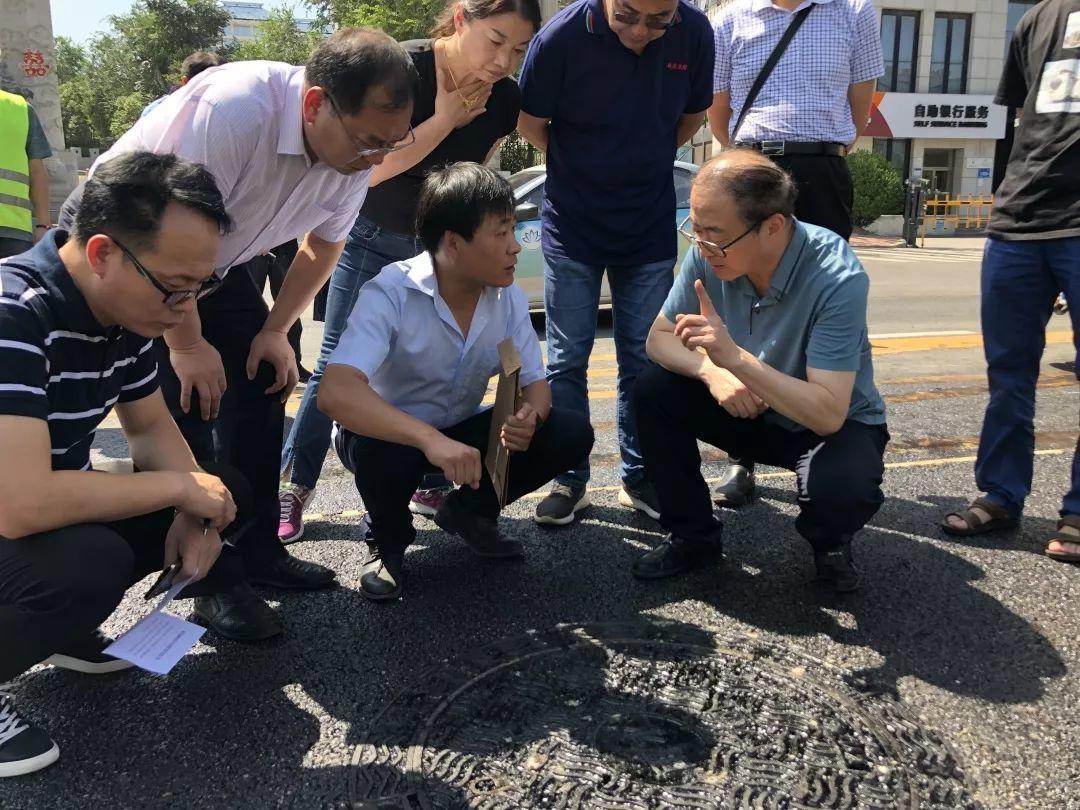

贾玉良局长带领交警、城市道路管理处、质监站等部门,在经十路现场督导各区政府整修提升工作。

null



8月18日 星期日19:30

贾玉良局长再次连夜调度各区经十路整修进展情况,梳理问题,强调各区、施工单位要加大人员、机械投入;监理单位要严格监督,把控质量。

null



8月20日 星期三10:00

贾玉良局长在经十纬一路口现场督导安全文明施工情况,要求各区、各施工单位严格落实洒水降尘、渣土清理等措施,做好安全警示标志,优化交通组织方案,降低交通影响。

null



8月23日 星期五15:00

贾玉良局长再次召集各区政府、交警支队、施工企业、投资平台等单位调度进展情况,强调质量是整治工作的核心、成败的关键,质监、监理要全程跟踪,查摆问题。

null



四新一意 真精细

工程施工中求新求细,贯彻绿色智慧文明开放标准,确保质量与速度兼顾。

null



第一“新”,操作手法新!

小井盖有细操作,精心施工、多次找平,科学测算填装沥青厚度,确保井盖与道路严丝合缝,同时预留自然下沉量。

施工单位要在班前教育中向施工人员讲清说透,培训到位确保操作标准、流程严格。

null

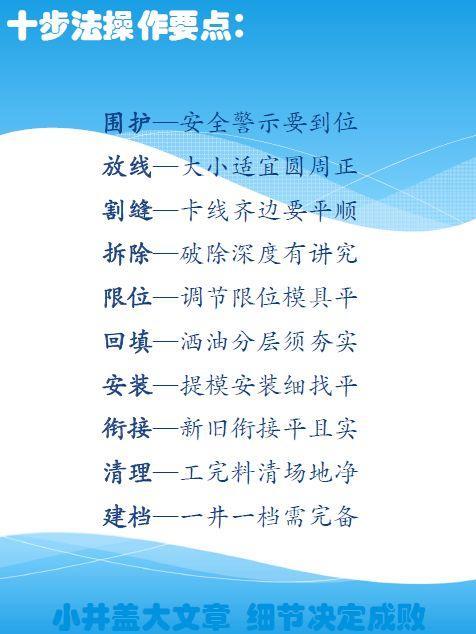

《井盖施工十步法》

null



null



 割缝
